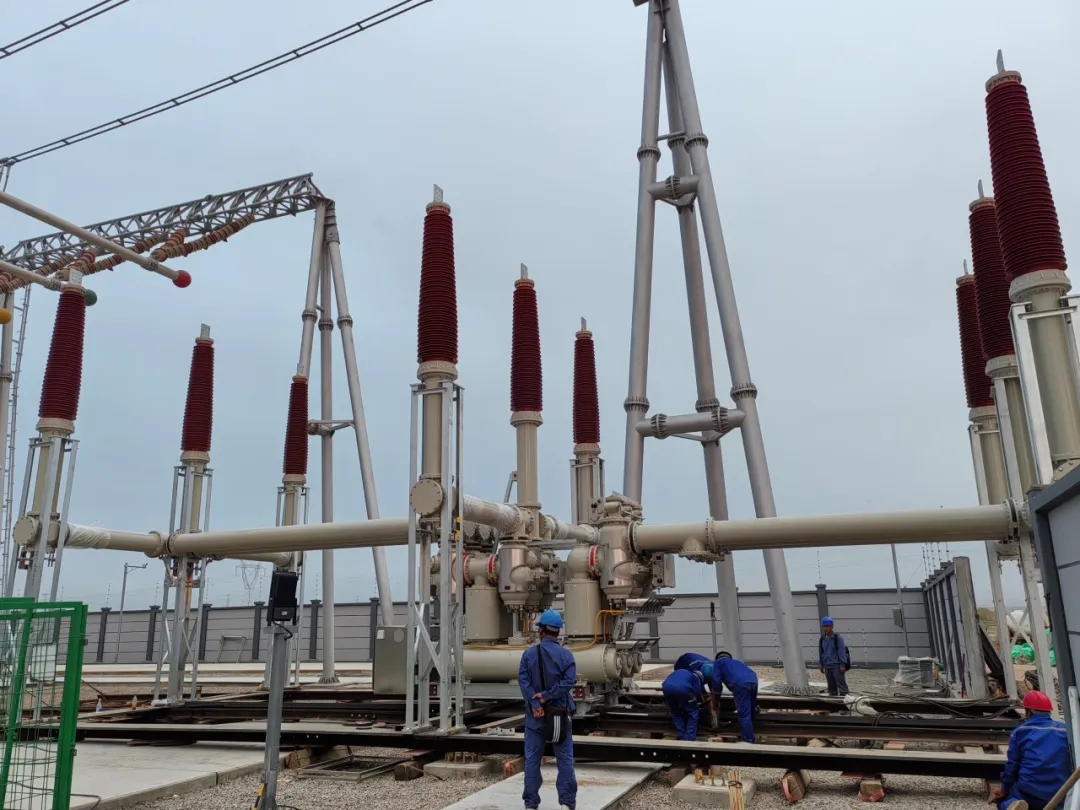

近日,從新疆甘泉堡擴建工程現場傳來喜訊,在不斷電情況下,平高電氣實現了HGIS設備整間隔與母線成功對接,這是國內首次打破常規,在高壓設備安裝上取得的重大突破。
在該項目履約中,面對用戶提出的設備安裝過程不斷電需求,平高電氣組合電器事業部安裝服務團隊周密策劃、大膽實踐,協同用戶提出HGIS設備整體推入方案,經過充分論證及試驗后,在不斷電情況下,與前期設備預留接口成功對接。
平高電氣組合電器事業部作為平高電氣高壓板塊精益試點單位,2022年以來,組合電器事業部先后實施精益生產、精益成本兩期精益管理項目。2024年,組合電器事業部在開展連續流產線建設和精益成本控制的基礎上,啟動了精益三期項目——精益安裝,高質量高標準完成產品現場安裝,將GIS產品順利交付用戶,打通了GIS產品高質量履約“最后一公里”。

平高電氣組合電器事業部通過開展GIS產品從出廠到現場安裝再到順利交付用戶的全價值鏈過程管理,把工廠搬到安裝現場,實現產品安裝周期及效率的持續提升。
一是開展現場安裝標準化建設。通過對現場安裝作業標準化的調研,搭建現場資源配置矩陣圖,完善現場安裝作業標準,打造現場標準化作業流程。
二是建立三級安裝計劃體系。通過建立現場安裝主計劃+聯動計劃+現場安裝計劃三級計劃體系,確保現場安裝進度可控性。
三是優化KPI考核體系。結合計劃體系梳理安裝服務的關鍵節點,提煉對應指標設置考核標準,確保安裝計劃按期執行。
四是制定項目異常管理預案。針對不同工程項目現場特點,制定安裝服務異常管理預案,確保快速準確應對現場異常狀況,提升安裝效率效益。
截至4月底,平高電氣組合電器事業部本年度已完成99個項目的工程現場精益安裝,同比增長17.86%,收到用戶表揚信10余封,精益安裝取得實實在在的成效,項目履約率、用戶滿意度得到大幅提升。
未來,平高電氣組合電器事業部將以“安全可靠、綠色環保、數字智能”為目標,牢固樹立精益管理理念,在市場協同、技術創新、柔性生產、質量預識、智慧運維等項目周期內,不斷提高產品質量、提升服務能力,為全球用戶提供一流的GIS電力設備及系統解決方案,為建設世界一流智慧電氣裝備集團賦能。
