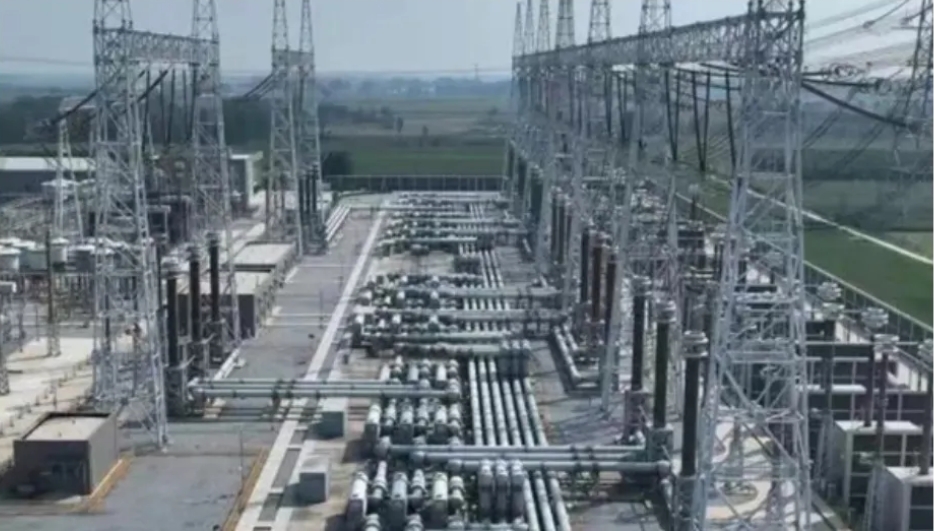

中國西電所屬西開電氣承建雄安特高壓擴建工程T073間隔成功投運!
發布時間:2024-07-04        文章來源:中國西電
瀏覽:

近日,雄安(北京西)特高壓擴建工程第七串設備現場耐壓試驗一次性順利通過,助力特高壓雄安站擴建工程T073間隔成功投運,在進一步提升“西電東送”線路通道穩定性和可靠性的同時,也為滿足京津冀地區迎峰度夏期間持續增長的負荷需求、緩解受端負荷中心供電壓力打下堅實基礎。

雄安(北京西)特高壓變電站主變擴建工程是國家“一四五”電力發展規劃重點項目,是滿足京津冀地區持續增長的用電負荷需求、保障雄安新區高質量發展的關鍵工程。中國西電所屬西開電氣承擔本期擴建工程所需的3個間隔1100kV GIS設備的制造及安裝工作。

為確保該工程保質保量交付,西開電氣安裝團隊制定了詳盡的安裝計劃,結合電站停電計劃,將安裝過程分為了四個階段,并分階段進行四次現場耐壓試驗。目前已完成97%以上進度的設備安裝,并一次性順利通過了前三階段的現場耐壓試驗
