7月2日,從平高集團傳來喜訊,經過100天的大干加巧干,該集團總承包的國電投葉縣長豐風電場儲能電站,經過全套試驗和檢測,各項技術指標全部過關,一次性倒送電成功。
國家電投葉縣100MW集中式風電場升壓站交流35千伏系統側增加儲能系統,儲能時間為2小時,設計容量為10MW/20MWh 儲能系統。本工程儲能系統接至35千伏母線,實現電站能量的存儲和回饋并網。

在國電投河南電力公司舉辦的項目招標中,平高集團憑著先進的技術解決方案,配套面廣維護方便等優勢,拿下了這個總承包合同。項目涵蓋了儲能系統設計、采購、施工,儲能系統所需的土建基礎、設備供貨及調試(包含與升壓站各系統、省地調聯調等)、艙內安裝,包括35千伏開關柜及配套一、二次電纜、儲能系統配套變壓器、儲能電池、PCS、BMS、EMS、直流匯流設備、集裝箱內的配套設施(如溫控、通風管道、配電、消防、火災報警、安全監視、安防、照明、材料等,同時考慮防火阻燃要求),35千伏開關柜與儲能設備、儲能集裝箱之間的電纜及通信線纜等。

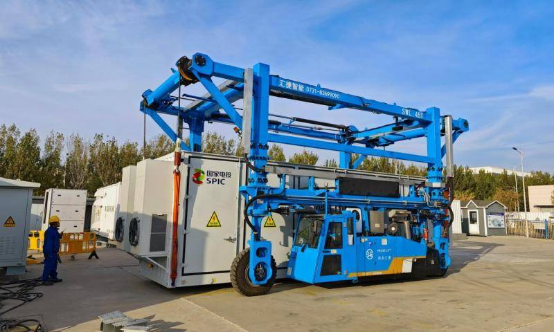

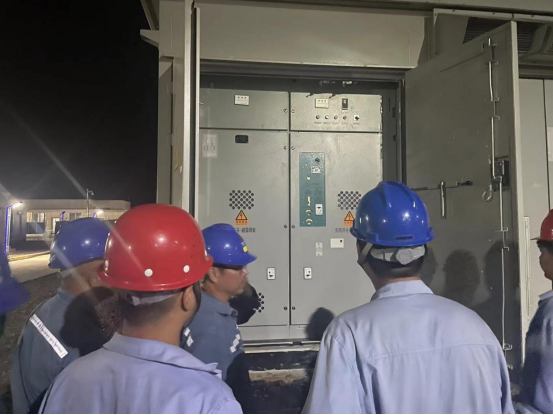

平高集團為了把這個項目打造成優質工程,挑選精兵強將嚴格按照生產目標大綱進行組織生產,用最短的時間完成了一次和二次圖紙的設計確認。他們攻堅克難,倒排工期,認真梳理影響工程進度的制約因素,先后克服雨水天氣施工難度大、供貨周期緊張、大件進場困難、超危大吊裝等不利因素,順利完成了設備安裝調試,為項目按時投產打下了堅實的基礎,受到業主好評。
