川渝1000千伏特高壓線路工程銅梁變電站是重慶市設立的唯一一座1000千伏變電站,是重慶市電力公司2024年迎峰渡夏頭號工程。項目建成后可將四川西部水電、光伏等清潔能源直接輸送至成渝負荷中心,極大緩解整個重慶市當前電力供應緊張局面,為川渝地區經濟高質量發展提供能源保障。

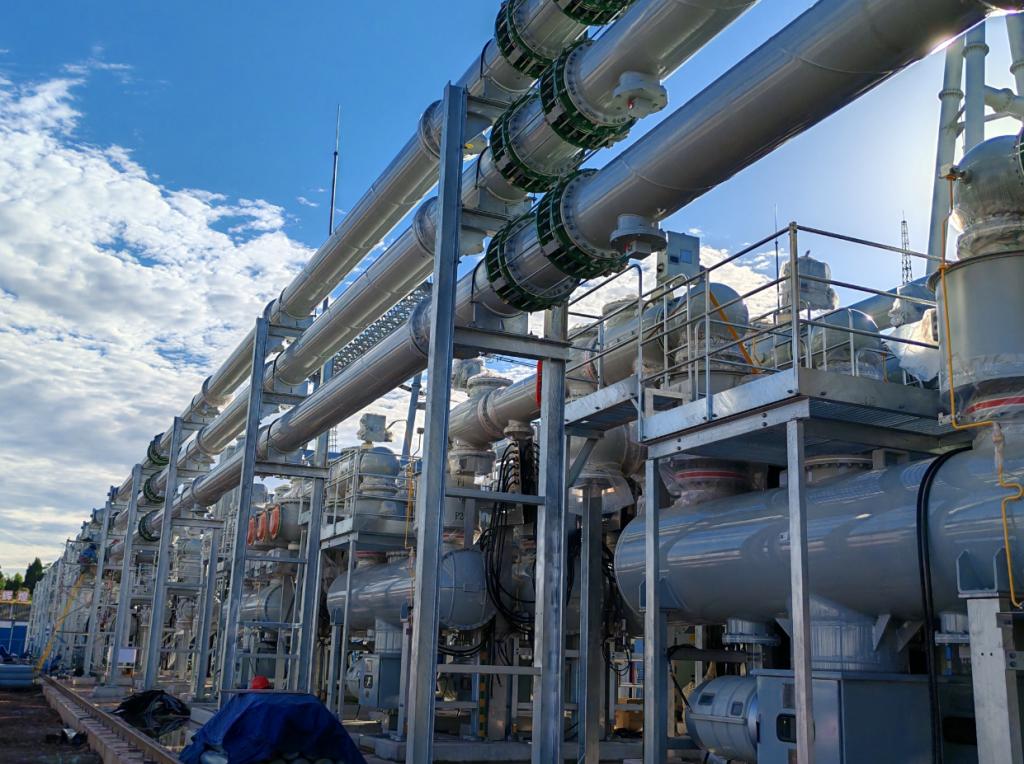

中國西電所屬西開電氣承擔著550kV GIS設備的供貨并指導安裝。項目包括新建工程G23501、配套工程G23346和擴建工程G24101,采用3/2接線、“一字型”布置方式,包括3個完整串,2個不完整串,共13個間隔,8條分支進出線。先期安裝新建工程和配套工程共10個間隔,隨后安裝用戶追加訂貨的擴建工程3個間隔。整個工程作為整體管理,進行安裝、驗收和試驗。
6月中旬以來,重慶地區天氣高溫、多雨、濕熱,工地土建施工頻繁,給戶外安裝作業帶來困難。現場安裝團隊合理安排、分工協作,始終以高標準嚴格執行施工工藝,充分利用擴建工程未到貨的空檔期,在移動廠房?jī)?nèi)進行主母線吸附劑更換和分支母線地面拼接作業,最大限度提高安裝質量和安裝效率。分支對接防塵帳篷搭建后嚴格檢測內部環境,均請業主、監理認可后方實施安裝。電纜敷設和二次接線加強質量管理,責任到人。現場人員不畏炎熱,堅守崗位,始終堅持“以用戶需求為先”理念,穩步推進工程安裝。
