平高電氣閥廳桁架高效改造助力430千伏穿墻套管市場再開拓
發布時間:2025-05-16        文章來源:平高電氣
瀏覽:

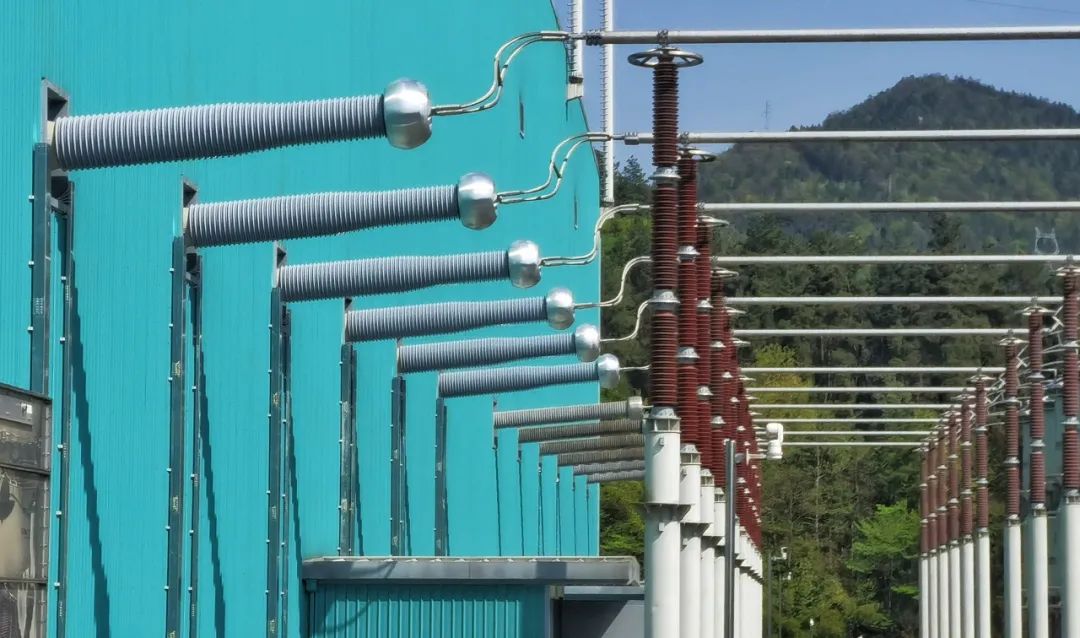

“6支穿墻套管一次送電成功了!”施州站現場的平高電氣高壓電器事業部員工激動地說。近日,平高電氣高壓電器事業部通過實施穿墻套管桁架快速改造及安裝的一體化延伸服務方案,順利完成渝鄂柔性直流輸電工程(以下簡稱“渝鄂柔直工程”)施州站6支BWP-430型穿墻套管改造安裝任務,實現一次性送電成功,贏得了客戶高度認可,推動BWP-430型穿墻套管在渝鄂柔直工程批量拓展應用。

搶抓改造契機 助力市場再開拓

2025年渝鄂柔直工程需要進行原穿墻套管批量改造更換,平高電氣高壓電器事業部牢牢把握此次契機,為該工程“定制化”提供了一種穿墻套管桁架快速改造及安裝的一體化延伸服務方案。該方案不僅能夠解決套管因受限于尺寸差異,無法穿過原閥廳墻體厚鋼板實現安裝的難題,還能應對改造時間緊張、作業工況復雜等多重挑戰,助力BWP-430型穿墻套管在渝鄂柔直工程開拓市場。

堅持創新引領 彰顯技術靈活

平高電氣高壓電器事業部積極組建專項改造攻關小組,系統性地提出了三種補充改造方案供客戶選擇:現場桁架整體更換方案、錯位鉆孔冷切割方案、“等離子切割+鉆孔”結合改造方案。通過現場實地考察、廠內還原現場1:1模擬驗證、多輪國家電網公司專家方案論證,最終確定采用“等離子切割+鉆孔”結合改造方案,平均每個桁架高空改造僅需約4小時,較前兩種方式改造時間縮短約80%。

強化底線思維 筑牢風險防線

針對改造過程中可能出現的風險點,平高電氣高壓電器事業部組織開展桁架改造與套管安裝期間的風險辨識,從切割面防腐處理、切割過程防燃及防煙、登高作業、設備使用觸電等方面制定專項風險防控措施,一次做優風險防控工作。組建由工藝技術及安全人員組成的專項安全督導隊,實施全過程現場技術監督和安全管控,確保“零工藝偏差、零安全隱患”的管控目標。

精心組織實施 保證改造進度

平高電氣高壓電器事業部科學規劃施州站年檢窗口時間,在施工前對等離子切割、鉆孔等關鍵工序進行模擬驗證,優化工序銜接。通過實施“專業化人員配置+精準化物資保障”雙落實策略,建立“問題實時反饋”管理機制,在7天時間內完成6支套管桁架改造及套管安裝,保質保量按時完成現場改造任務。

渝鄂柔直工程施州站BWP-430型穿墻套管桁架改造及套管安裝項目的圓滿成功,為后續穿墻套管桁架改造提供了可行有效的借鑒方案。

下一步,平高電氣高壓電器事業部將繼續深耕穿墻套管研發設計和多元化配套安裝服務,持續深化技術創新,加快市場布局,助力新型電力系統建設。
